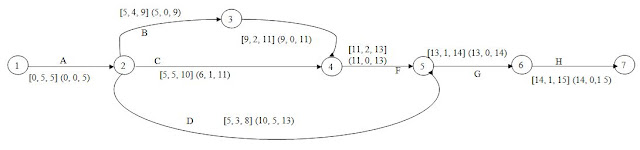

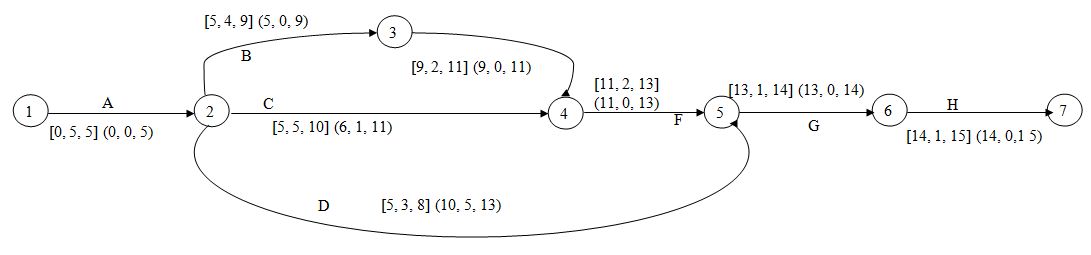

1.- Una compañía esta planeando fabricar un producto que consiste en tres partes (A, B, C). La compañía anticipa que toma 5 semanas diseñar las tres partes y determinar la forma en que se deben ensamblar estas partes para conformar el producto. Entonces la compañía estima que tomara 4 semanas hacer la parte A, 5 semanas hacer la parte B y 3 semanas la parte C. la compañía debe probar la parte A después de su terminación (esto toma 2 semanas).así, el proceso de la línea de ensamblado procederá como sigue: ensamblar las partes A y B (dos semana) y luego añadir la parte C (una semana). Luego el producto final debe experimentar una semana de prueba. Trace la red de proyecto y encuentre la trayectoria crítica, el tiempo libre total y el tiempo libre para cada actividad. También prepare el PL que pudiera ser utilizado para determinar la trayectoria crítica.
Actividad | Descripción | Precedencia | Tiempo | Tiempo Libre |
A | Diseñar las 3 partes y determinar la forma | - | 5 | 0 |
B | Hacer la parte A | | 4 | 0 |
C | Hacer la parte B | | 5 | 1 |
D | Hacer la parte C | | 3 | 5 |
E | Probar la parte A | | 2 | 0 |
F | Ensamblar A y B | | 2 | 0 |
G | Añadir C | | 1 | 0 |
H | Prueba | | 1 | 0 |
Tiempo Total del Proyecto= 15
No hay comentarios:
Publicar un comentario
